Havuz Kaba İnşaatı Nasıl Başlar? Adım Adım Rehber

Havuz Rehberi Son güncelleme: 03.10.2026 Yayın: 27.07.2020

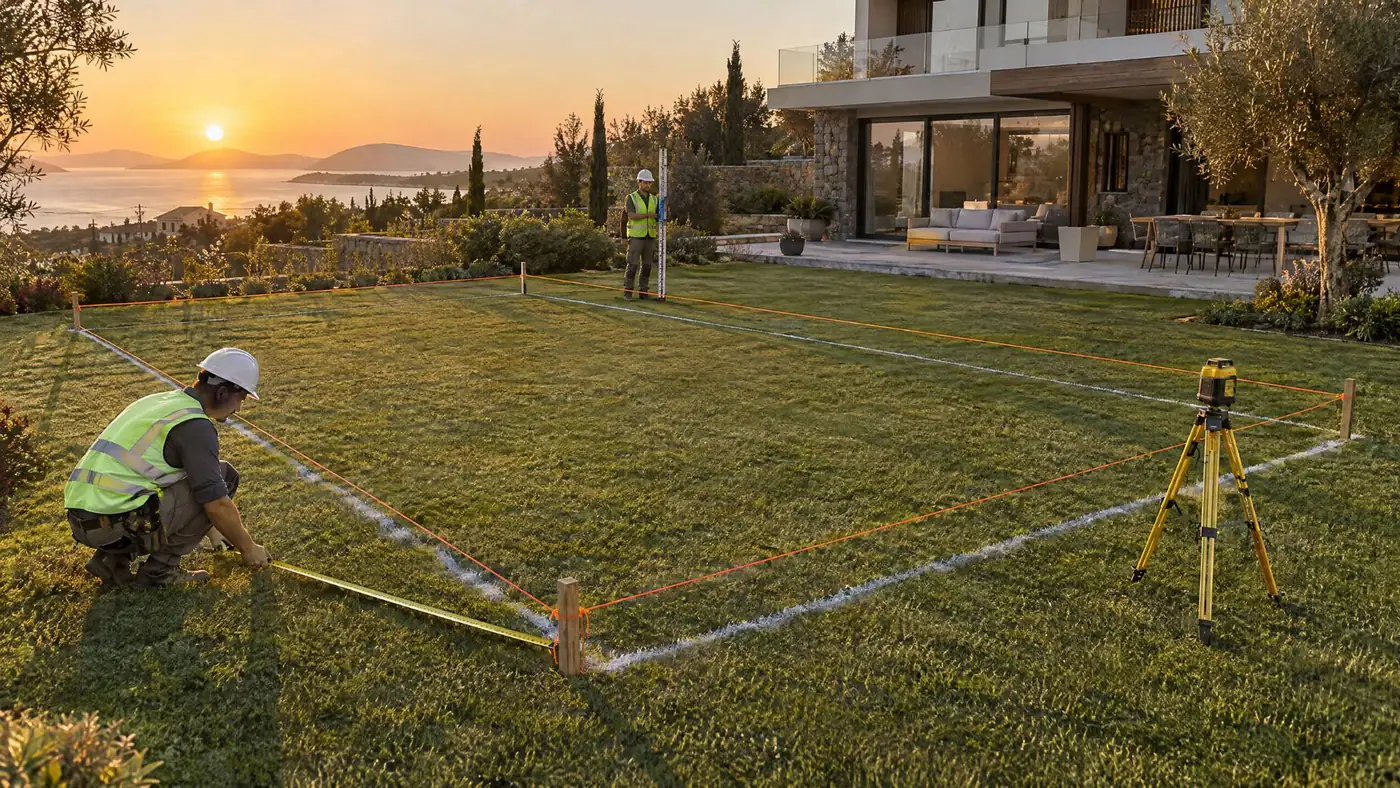

Havuz kaba inşaatının ilk günü: villa bahçesinde kazık, ip ve tebeşir çizgisiyle işaretlenmiş 8×4 metre havuz alanı, lazer nivo ve ölçüm yapan teknisyenler

Havuz kaba inşaatı kazıyla değil, kâğıt üzerinde başlar: zemin etüdü ve statik proje hazır olmadan sahaya iş makinesi sokulmaz. Sahadaki ilk iş aplikasyondur, yani havuzun yerinin ve kotunun zemine işaretlenmesi. Ardından erişim yolu açılır, kazı ve hafriyat yapılır, taban sıkıştırılıp mıcır serilir ve grobeton dökülür. Standart bir 8×4 metre villa havuzunda bu başlangıç evresi yaklaşık 7–10 gün sürer; demir donatı ancak bundan sonra başlar.

Sahada gördüğümüz sorunların büyük kısmı ilk haftada atılan yanlış adımlardan doğuyor: payı bırakılmadan kazılan çukur, kotu sabitlenmeden açılan taban, kenara yığılıp göçük riski yaratan toprak. Bu yazıda havuz inşaatının ilk on gününü adım adım, ölçüleri ve hesaplarıyla anlatıyoruz. Betonarme havuzun tüm yapım sürecini ise betonarme havuz yapımı sayfamızda baştan sona bulabilirsiniz.

60 Saniyede Kaba İnşaatın Başlangıcı

  • Kazıdan önce: Zemin etüdü, statik proje ve 1 metreden derin havuzlar için yapı ruhsatı.
  • İlk saha işi: Aplikasyon. Havuzun köşeleri kazık ve iple, kotu sabit bir referans noktasına göre işaretlenir.
  • Kazı ölçüsü: Havuzun her kenarına 60–100 cm çalışma payı, derinliğe ise taban katmanları için yaklaşık 50–60 cm eklenir.
  • Hafriyat: 8×4 metrelik bir havuzdan yerinde yaklaşık 100 m³ toprak çıkar; kabarmayla birlikte bu 8–9 kamyon seferi demek.
  • Taban: Sıkıştırılmış zemin, 10–15 cm mıcır ve 10 cm grobeton (C16/20).
  • Süre: Aplikasyondan grobetona kadar 7–10 gün; kaya zeminde kazı süresi iki katına çıkabilir.

Kazıdan Önce: Proje, Zemin Etüdü ve Ruhsat

Kaba inşaatın sahadaki ilk günü, masa başında verilmiş üç kararın üzerine kurulur. Zemin etüdü toprağın taşıma gücünü, kaya derinliğini ve yeraltı suyu seviyesini ortaya koyar; maliyeti 8.000–25.000 TL arasında değişir. Statik proje taban plağının ve perde duvarların kalınlığını, donatı çapını ve aralığını belirler. Derinliği 1 metreyi aşan kalıcı havuzlar için de belediyeden yapı ruhsatı alınması gerekir; konut havuzlarında bu süreç genellikle 1–4 hafta sürer.

Bu belgeler hazır olmadan başlayan kazı, çoğu zaman yarıda durur ya da yanlış derinlikte biter. Zemin etüdünün neden atlanmaması gerektiğini, arazi ve erişim koşullarıyla birlikte havuz yapımı sayfamızda ayrıntılı anlattık.

Aplikasyon: Havuzun Yeri ve Kotu Nasıl İşaretlenir?

Aplikasyon, projedeki havuzun sahaya bire bir aktarılmasıdır. Havuzun dört köşesine demir ya da ahşap kazık çakılır, kazıklar arasına ip gerilir ve köşegenler ölçülerek dik açı kontrol edilir. İki köşegen arasındaki fark birkaç santimetreyi geçiyorsa havuz eğri kurulmuş demektir; bu hata kazıdan önce düzeltilmezse kalıp aşamasında telafisi çok daha pahalı olur.

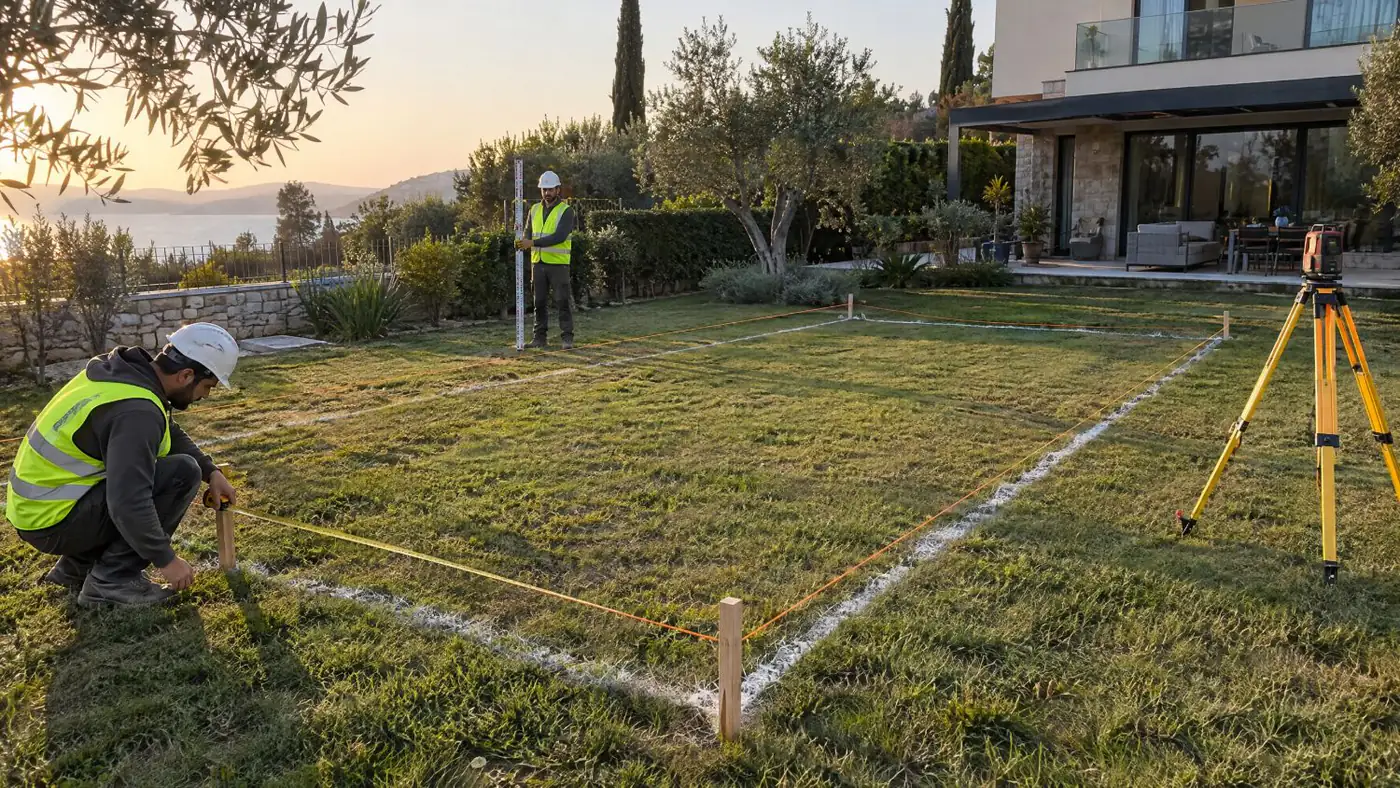

Havuz aplikasyonu: villa bahçesinde ahşap kazıklar ve turuncu iple işaretlenmiş havuz sınırı, şerit metreyle köşe ölçümü, mira tutan teknisyen ve tripod üzerinde lazer nivo
Aplikasyonda köşeler kazık ve iple işaretlenir, köşegenler şerit metreyle eşitlenir; kot, lazer nivo ve mira ile sabit bir referans noktasına göre okunur.

Kot için sahada sabit bir referans noktası belirlenir: bina subasmanı, sabit bir beton blok ya da kazık başı. Kazı derinliği, havuz kenar kotu ve taban eğimi hep bu noktaya göre lazer nivo ile kontrol edilir. Aynı gün makine dairesinin yeri ve tesisat borularının güzergâhı da işaretlenmeli. Boruların geçeceği hendekler ana kazıyla birlikte açılırsa iş makinesi sahaya ikinci kez gelmez. Boru güzergâhı ve hat planlaması için havuz tesisatı nasıl yapılır rehberimize bakabilirsiniz.

Şantiye ve Erişim Hazırlığı

Kazının hızını belirleyen şey çoğu zaman zemin değil, bahçenin girişidir. Keşifte ilk ölçtüğümüz yer, iş makinesinin ve kamyonun geçeceği koridor. Havuz, bina temelinden en az 1,5 metre, büyük ağaçların köklerinden 3–4 metre uzakta konumlandırılmalı; yoksa kazı sırasında temel ya da kök sistemi zarar görebilir.

İş Makinesi Seçimi

Bahçe girişine göre havuz kazısında kullanılan iş makineleri
İş makinesiGereken geçiş genişliğiUygun olduğu iş
Mini ekskavatör (1,5–3 ton)~1,5–2 mDar bahçe, teras katı, küçük havuzlar; kazı süresi uzar
Kazıcı yükleyici (JCB / beko loder)~2,5–3 mStandart villa havuzları; kazı ve yüklemeyi tek makine yapar
Paletli ekskavatör (13–20 ton)~3 m ve sağlam zeminBüyük havuzlar, sert ve kayalık zemin
Damperli kamyon~3 m, düz ve sağlam yolHafriyat nakliyesi; bahçeye giremiyorsa toprak ara depolanır

Toprak Nereye Konacak?

Kazılan toprağın bir kısmı, havuz duvarlarının arkasını doldurmak için sahada kalır; kalanı döküm sahasına taşınır. Sahada bekleyecek toprak kazı kenarından en az 1,5–2 metre uzağa yığılmalı. Çukurun hemen kenarına yığılan toprak hem kazı duvarına yük bindirip göçüğe yol açar hem de yağmurda çukura geri akar. Belediyeden hafriyat izin belgesi alınması ve döküm sahasının önceden belirlenmesi de bu aşamanın işi.

Havuz Kazısı Nasıl Yapılır?

Kazı Ölçüsü ve Çalışma Payı

Kazı, havuzun iç ölçüsünden büyük açılır. Duvarların dış kalıbını kurmak, yalıtım yapmak ve tesisat borularını yerleştirmek için her kenarda 60–100 cm çalışma payı bırakılır. Sağlam zeminde ve tek yüzlü kalıpla çalışılacaksa pay 60 cm’ye iner; gevşek zeminde ve dış yalıtım yapılacaksa 1 metreye çıkar. 8×4 metrelik bir havuz için kazı tabanı bu yüzden yaklaşık 9,2×5,2 metre olur.

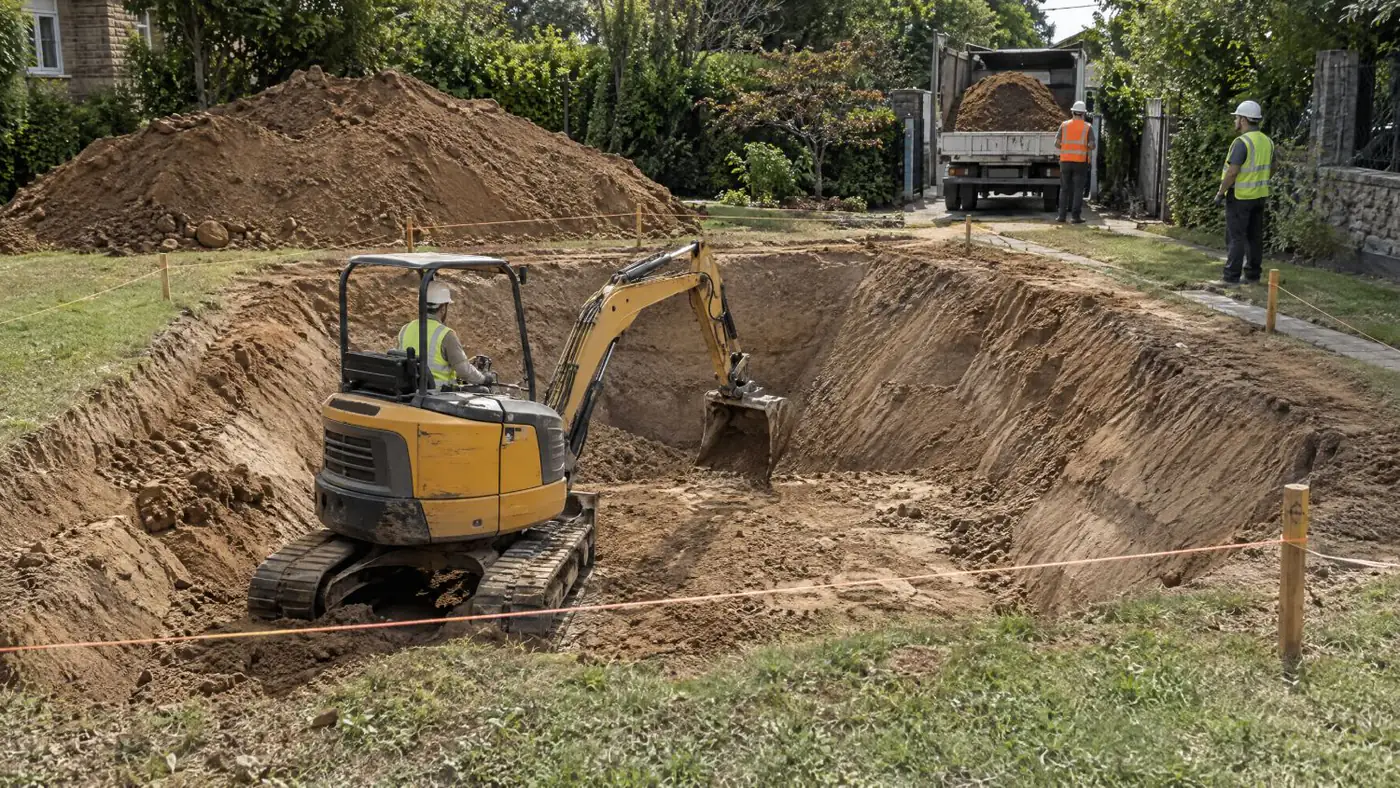

Havuz kazısı: villa bahçesinde paletli mini ekskavatörle açılan şevli kenarlı havuz çukuru, kazı sınırını gösteren kazık ve ip, uzağa yığılmış toprak ve bahçe girişinde bekleyen kamyon
Kazı, havuz ölçüsünden her kenarda 60–100 cm geniş açılır; kenarlara verilen şev göçüğü önler, kazılan toprak çukurdan en az 1,5–2 metre uzağa yığılır.

Kazı Derinliği Hesabı

Kazı derinliği, havuzun su derinliğinden fazladır; çünkü taban plağının altında birkaç katman daha yer alır. Hesap şöyle kurulur:

Havuz tabanı kesiti: kazı derinliğine eklenen katmanlar
Katman (yukarıdan aşağıya)KalınlıkGörevi
Betonarme taban plağı (radye)25–35 cmSu yükünü zemine aktaran taşıyıcı taban
Grobeton (C16/20)~10 cmDonatı için temiz, düz ve sağlam çalışma yüzeyi
Mıcır / kırma taş yatak10–15 cmDrenaj ve zeminle taban arasında dengeleme
Sıkıştırılmış doğal zemin—Gevşek toprak alınmış, kompaktörle sıkıştırılmış taşıyıcı zemin

Bu katmanlar toplamda yaklaşık 50–60 cm eder. 1,50 metre derinliğindeki bir havuz için kazı derinliği bu yüzden 2,00–2,10 metre civarındadır. Fazla kazmak da az kazmak kadar sorunludur: derin açılan tabanı sonradan toprakla doldurmak oturmaya yol açar, açığın betonla kapatılması ise maliyeti artırır. Doğru değerler her zaman statik projeden ve zemin raporundan alınmalıdır.

Şev Açısı ve İksa

Derinliği 1,5 metreyi aşan kazılarda kazı duvarının göçmemesi için ya şev verilir ya da iksa yapılır. Bu, Yapı İşlerinde İş Sağlığı ve Güvenliği Yönetmeliği’nin de aradığı bir önlem. Gevşek ve kumlu zeminlerde duvarlar yaklaşık 45 derecelik (1:1) eğimle açılır; sıkı killi zeminde daha dik şev mümkündür. Komşu duvar, bina temeli ya da yol kazıya yakınsa şev için yer kalmaz; bu durumda ahşap ya da çelik palplanşla iksa yapılması gerekir.

İstanbul’daki sahalarda zemin karakteri bölgeden bölgeye belirgin şekilde değişiyor. Şile ve Ağva hattında kumlu zemin ve yüksek taban suyu, Beykoz ve Kemerburgaz tarafında killi zemin ve eğim, Büyükçekmece–Silivri hattında dolgu parseller, Ümraniye ve Çekmeköy tarafında ise kaya sık karşımıza çıkıyor. Kazı planını bu yüzden her parselde ayrı kuruyoruz.

Hafriyat Hacmi ve Kamyon Hesabı

Hafriyat hacmi, kazı ölçüsüyle kazı derinliğinin çarpımıdır. Ancak yerinden çıkarılan toprak gevşer ve hacmi büyür; buna kabarma denir. Normal toprakta kabarma katsayısı yaklaşık 1,25–1,35, kayada 1,5’tir. Kamyon sayısını kabarmış hacim belirler. Aşağıdaki tablo, her kenarda 60 cm pay ve 1,3 kabarma katsayısıyla hesaplandı:

Havuz ölçüsüne göre kazı hacmi, kamyon seferi ve kazı süresi
Havuz ölçüsüKazı ölçüsü (en × boy × derinlik)Yerinde hacimKabarmış hacimKamyon seferi (15 m³)Kazı süresi
3 × 6 m4,2 × 7,2 × 1,95 m~59 m³~77 m³5–61 gün
4 × 8 m5,2 × 9,2 × 2,05 m~98 m³~127 m³8–91–2 gün
5 × 10 m6,2 × 11,2 × 2,05 m~142 m³~185 m³12–132 gün
6 × 12 m7,2 × 13,2 × 2,05 m~195 m³~253 m³~172–3 gün

Toprağın bir bölümü geri dolgu için sahada kalacağından taşınan hacim tablodakinden biraz daha az olur. Kayalık zeminde ise kırıcı gerektiği için hem süre hem maliyet iki ila üç katına çıkabilir.

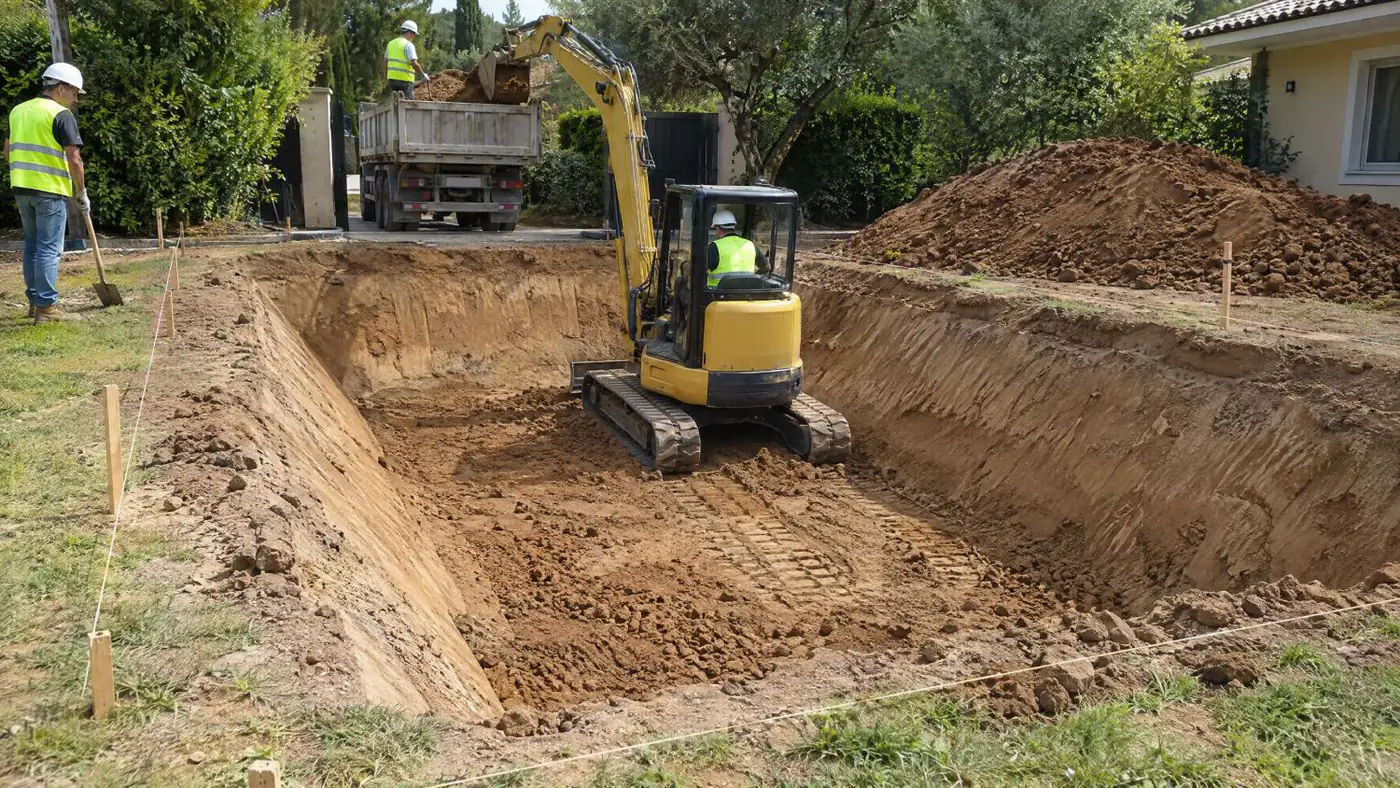

Havuz hafriyatı: kazı çukurundaki mini ekskavatör, çıkan toprağı bahçe girişindeki damperli kamyona yüklüyor
8×4 metrelik bir havuzdan çıkan yaklaşık 100 m³ toprak, kabarmayla birlikte 15 m³’lük kamyonla 8–9 seferde taşınır; bir kısmı geri dolgu için sahada bırakılır.

Kazıda Su Çıkarsa: Yeraltı Suyu ve Drenaj

Zemin etüdü yeraltı suyunu önceden gösterir, ama yağışlı mevsimde ya da dere yataklarına yakın parsellerde kazı sırasında beklenmedik su gelebilir. Bu durumda kazının en alçak köşesine bir toplama çukuru açılır ve dalgıç pompayla su sürekli dışarı atılır. Su altında kalan tabana grobeton dökülmez.

Kalıcı çözüm, havuzun çevresine kurulan drenaj hattıdır: filtre keçesiyle sarılmış delikli boru (Ø100–160 mm) ve çakıl dolgu, suyu havuz gövdesinden uzaklaştırır. Taban suyu yüksek parsellerde havuz boşaltıldığında gövde suyun kaldırma kuvvetiyle yukarı itilebilir. Bu risk statik projede hesaplanır ve gerekirse tabana hidrostatik tahliye vanası konur.

Taban Sıkıştırma, Mıcır ve Grobeton

Kazı istenen kota ulaştığında tabandaki gevşek toprak alınır ve zemin kompaktörle sıkıştırılır. Üzerine 10–15 cm mıcır serilip yeniden sıkıştırılır. Ardından yaklaşık 10 cm kalınlığında C16/20 sınıfı grobeton dökülür ve mastarla düzeltilir. Grobeton taşıyıcı değildir; görevi, donatının temiz, düz ve kuru bir yüzeye oturmasını sağlamak.

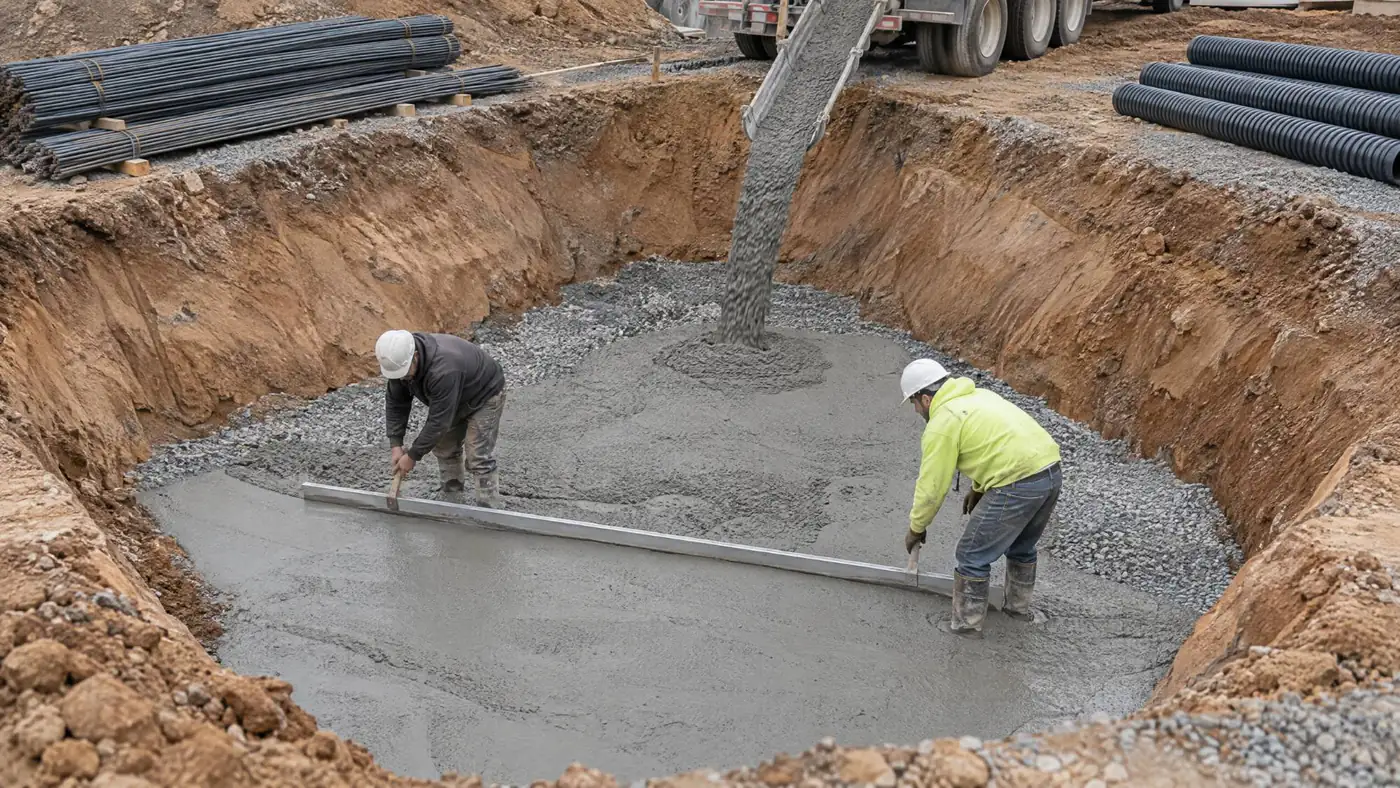

Havuz grobeton dökümü: kazı çukurunda sıkıştırılmış mıcır tabakası üzerine mikserden dökülen grobeton, iki işçi alüminyum mastarla yüzeyi düzeltiyor
Grobeton, sıkıştırılmış 10–15 cm mıcırın üzerine yaklaşık 10 cm kalınlıkta dökülür ve mastarla düzeltilir; amacı taşımak değil, donatıya temiz ve düz bir yüzey hazırlamaktır.

Grobetonun yürünebilir sertliğe gelmesi için 1–2 gün beklenir. Sıcak havada yüzeyin hızla kurumaması için hafifçe sulanır. Bu sürede donatı ve kalıp malzemesi sahaya getirilir, tesisat penetrasyonlarının yeri yeniden kontrol edilir.

Demir Donatıya Geçiş

Grobeton sertleştiğinde kaba inşaatın ikinci evresi başlar: taban donatısının mesafe takozları üzerine serilmesi, perde filizlerinin bırakılması, duvar kalıplarının kurulması ve tesisat kovanlarının yerleştirilmesi. Bu aşamada standart villa havuzlarında S420 nervürlü çelik ve C30 sınıfı beton kullanılır. Beton ve demir miktarının metreküp ve kilogram hesabını beton havuz maliyeti yazımızda kalem kalem çıkardık.

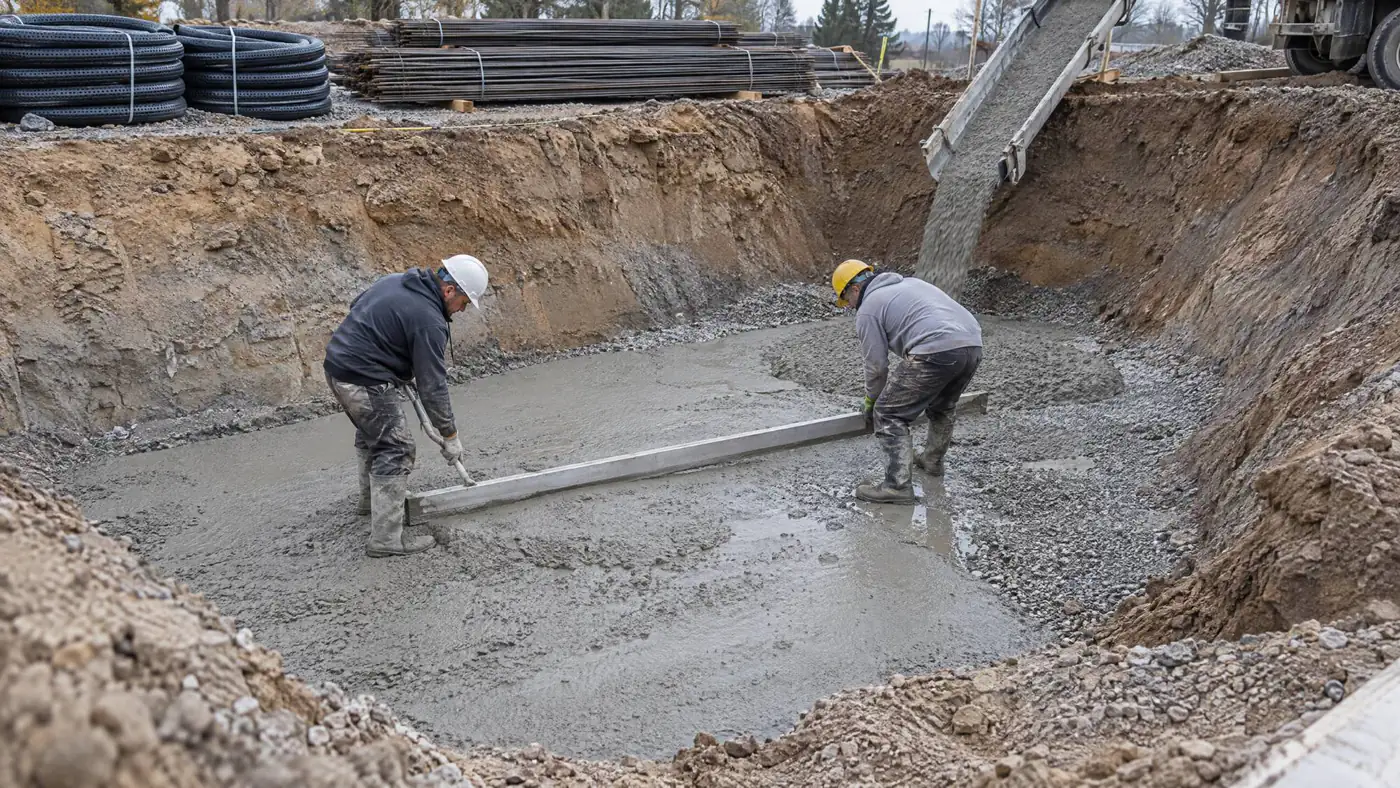

Grobeton dökümü sırasında kazı kenarında istiflenmiş nervürlü donatı demirleri ve delikli drenaj boruları, çukurda mastarla beton düzelten işçiler
Donatı demirleri ve drenaj boruları grobeton dökülürken sahada hazır bekletilir; böylece 1–2 günlük priz süresinin ardından demir serimine hemen geçilebilir.

İlk 10 Günün Takvimi

8×4 metre betonarme havuzda kaba inşaatın ilk 10 günü
GünİşKontrol noktası
1Aplikasyon, kot referansı, makine dairesi ve boru güzergâhı işaretiKöşegenler eşit mi, kot noktası sabit mi?
1–2Erişim yolu, çit ve koruma, toprak depolama alanıKamyon ve makine yolu sağlam mı?
2–4Kazı ve hafriyat nakliyesi, tesisat hendekleriKazı derinliği nivo ile kontrol ediliyor mu?
4–5Tesviye, drenaj hattı, taban sıkıştırmaTabanda gevşek toprak ya da su kaldı mı?
5Mıcır serimi ve sıkıştırmaKalınlık 10–15 cm mi?
6Grobeton dökümü10 cm kalınlık, düz yüzey
7–8Grobeton prizi, malzeme teslimiYüzey sulanıyor mu?
8–10Donatı serimi ve kalıp hazırlığı başlarMesafe takozları ve filiz boyları

Kaya zemin, yağışlı hava ya da dar giriş bu takvimi birkaç gün uzatabilir. Havuzun tamamının tipine göre ne kadar sürdüğünü havuz yapımı ne kadar sürer yazısında karşılaştırdık.

Havuz Kazı ve Hafriyat Fiyatı 2026

Kazı ve hafriyatın maliyeti iki kalemden oluşur: makineyle kazı (m³ başına) ve toprağın kamyonla taşınması (sefer başına). Ağustos 2026 piyasa birim fiyatları yumuşak zeminde 120–180 TL/m³, sıkı zeminde 180–260 TL/m³, kayada 260–400 TL/m³ civarında. 15 m³’lük bir kamyon seferi ise şehir içi mesafeye göre 2.500–3.500 TL.

Havuz ölçüsüne göre tahmini kazı ve hafriyat nakliye maliyeti (2026, yumuşak–sıkı zemin)
Havuz ölçüsüKazıNakliyeToplam (yaklaşık)
3 × 6 m7.000 – 15.000 TL13.000 – 21.000 TL20.000 – 36.000 TL
4 × 8 m12.000 – 25.000 TL20.000 – 32.000 TL32.000 – 57.000 TL
5 × 10 m17.000 – 37.000 TL30.000 – 45.000 TL47.000 – 82.000 TL
6 × 12 m23.000 – 51.000 TL42.000 – 60.000 TL65.000 – 111.000 TL

Tabloya döküm sahası harcı, grobeton, drenaj ve iksa dahil değildir. Döküm sahası uzaksa, bahçeye kamyon giremediği için toprak ara depoya taşınıyorsa ya da kaya çıkıyorsa 8×4 metrelik bir havuzda bu kalem 90.000 TL’ye kadar çıkabiliyor. Teklif alırken hafriyatın taşınmasının ve döküm harcının fiyata dahil olup olmadığını mutlaka sorun.

Başlangıçta Yapılan 8 Hata

  1. Projesiz başlamak: Statik proje olmadan açılan kazı, taban kalınlığı belli olmadığı için yanlış derinlikte biter.
  2. Çalışma payı bırakmamak: Kalıp ve yalıtım için yer kalmaz, duvarlar toprağa dayalı dökülür.
  3. Kot referansı kurmamak: Her gün farklı noktadan ölçülen derinlik, eğri bir tabanla sonuçlanır.
  4. Fazla kazıp toprakla doldurmak: Gevşek dolgu üzerine oturan taban zamanla çöker ve çatlar.
  5. Toprağı kazı kenarına yığmak: Kazı duvarına binen yük göçüğe, yağmur da çukurun dolmasına yol açar.
  6. Kazıyı açık bırakmak: Günlerce yağmura açık kalan taban yumuşar; grobeton öncesi yeniden kazılması gerekir.
  7. Suyun içine grobeton dökmek: Su çekilmeden dökülen beton dağılır, taban zayıf kalır.
  8. Tesisat güzergâhını sonraya bırakmak: Boru hendekleri için iş makinesi ikinci kez çağrılır, sonradan beton delmek en pahalı hatadır.

Kazıda ve kaba inşaatta kullanılan malzemelerin tam listesi için havuz yapım malzemeleri rehberimize göz atabilirsiniz.

Sık Sorulan Sorular

Havuz kazısı ne kadar sürer?

8×4 metrelik bir villa havuzunda kazı ve hafriyat normal zeminde 1–2 gün sürer. Aplikasyondan grobetona kadar tüm başlangıç evresi ise 7–10 gün. Kaya zeminde kazı süresi iki katına çıkabilir.

Kazı havuz ölçüsünden ne kadar büyük olmalı?

Her kenarda 60–100 cm çalışma payı bırakılır; derinliğe ise taban plağı, grobeton ve mıcır için yaklaşık 50–60 cm eklenir. 8×4×1,5 metrelik bir havuz için kazı yaklaşık 9,2×5,2×2,05 metredir.

8×4 havuzdan kaç kamyon toprak çıkar?

Yerinde yaklaşık 100 m³ toprak çıkar; gevşeyen toprakla bu hacim 125–130 m³’e ulaşır. 15 m³’lük kamyonla 8–9 sefer demektir. Geri dolgu için sahada bırakılan toprak bu sayıyı biraz düşürür.

Grobeton kaç cm olmalı, hangi beton kullanılır?

Havuz tabanında genellikle 10 cm kalınlığında C16/20 sınıfı grobeton dökülür. Grobeton taşıyıcı değildir; donatının oturacağı temiz ve düz yüzeyi oluşturur. Taşıyıcı taban plağı ise C30 sınıfı betonla dökülür.

Kazıda su çıkarsa ne yapılır?

Kazının en alçak noktasına toplama çukuru açılır ve dalgıç pompayla su sürekli boşaltılır. Kalıcı çözüm için havuz çevresine delikli drenaj borusu ve çakıl dolgu yapılır; taban suyu yüksekse statik projede kaldırma kuvveti hesaplanır.

Bahçeye iş makinesi giremiyorsa havuz yapılabilir mi?

Evet. 1,5–2 metrelik bir geçişten mini ekskavatör girebilir; kazı süresi uzar ama iş yapılabilir. Kamyon bahçeye giremiyorsa toprak önce ara depoya taşınır. Bu durum işçilik maliyetini artırdığı için keşifte mutlaka değerlendirilmelidir.

Havuz kazı fiyatı 2026’da ne kadar?

Yumuşak ve sıkı zeminde 8×4 metrelik bir havuzun kazı ve hafriyat nakliyesi yaklaşık 32.000–57.000 TL tutar. Döküm sahası harcı, uzun nakliye mesafesi, dar giriş ya da kaya zemin bu tutarı 90.000 TL’ye kadar çıkarabilir.

Yazar

A

Teknik ekip notları, uygulama tecrübeleri ve sahadan içgörüler.

Avrasya Engineering Editör Ekibi

Mimari havuz, spa ve teknik uygulamalar alanında proje, uygulama ve bakım deneyimlerimizi anlaşılır ve uygulanabilir içeriklerle paylaşıyoruz.

20+ Yıl Deneyim Mimari Havuz Bakim ve Revizyon
Ara

Avrasya Havuz

Uzman Destek Merkezi

WhatsApp
